榆林汇兴花园项目一期工程全部封顶
近日,榆林汇兴花园项目
11号楼历经7个小时施工
顺利完成顶层结构混凝土浇筑
一期14栋单体所有主体结构封顶
标志着一期工程全面进入装修施工阶段
跑步进场,坚定信心勇往直前
项目建设包括31栋单体
建筑总面积342170.47㎡
建成可供1350户居民安居
作为西北分公司在榆林地区的首个项目
榆林汇兴花园项目承载着企业
填补市场空白、提升区域影响力的重任
中标以来,公司领导高度重视
亲自督导组建项目管理团队
项目团队第一时间赶赴现场勘察场地

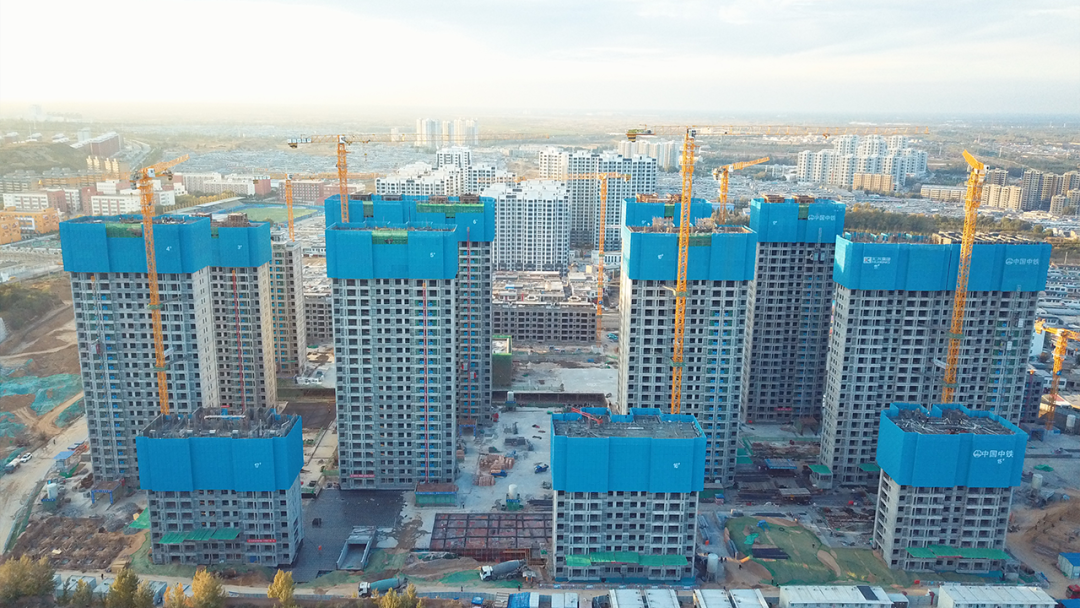

▲项目团队进场
项目团队进场以来
面对场地狭小、地势高差较大、
地形复杂、交叉作业多等施工困难
项目团队群策群力、科学组织、认真备战
针对过程中出现的各类问题
积极与相关部门沟通协调
全力以赴将各项工作不断推进
为项目顺利开工建设提供有力支持
▲项目效果图
精心策划,高效组织优化施工
项目部高度重视管理策划工作
严格落实公司相关文件要求
多次召开施工策划管理专项会议
对现场各场地布置、工序安排进行讨论
不断优化施工顺序、合理规划场地
对各项穿插施工事项进行重点研讨
在保证质量合格、安全生产的同时
提升整体施工进度
▲召开施工策划讨论会
施工过程中,项目坚持实测实量
对已完成的混凝土结构、砌体结构、
抹灰工程、防水工程、门窗工程等
严格按照标准进行现场测量
数据上墙入册,并及时统计分析
对未施工工作面定点进行问题交流
以实际数据说话,真实反映产品质量
持续完善施工质量量化评估体系
做实项目施工精细化管理

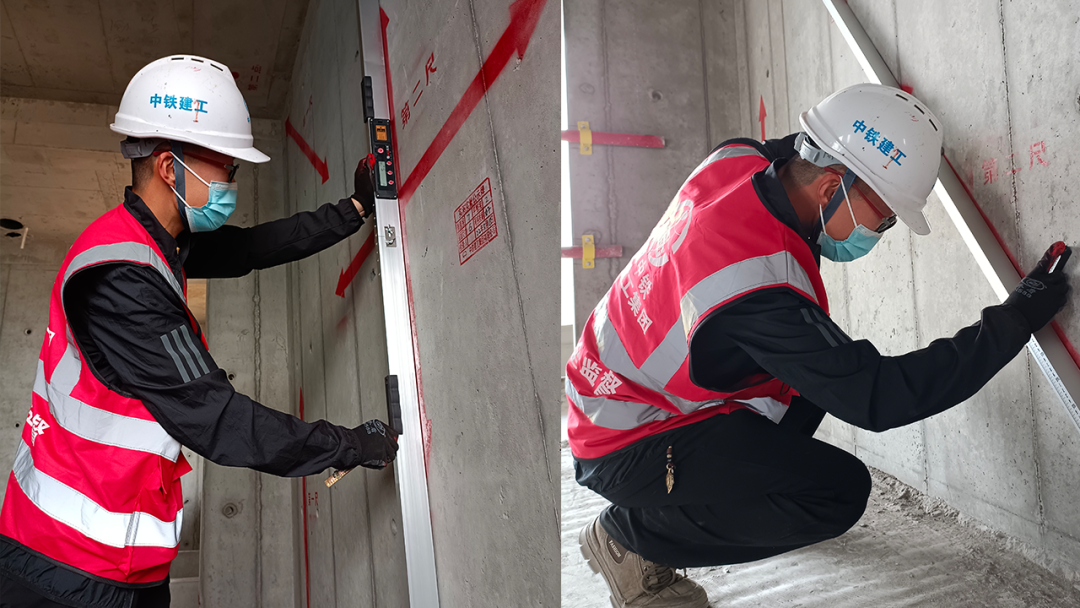

▲实测实量
技术为先,严控质量铸就精品
项目部努力践行技术创效
结合企业大商务管理理念
在结构施工过程中聚焦钢筋使用
创新工艺做法,推行钢筋精益管理
针对车库梁跨度与钢筋直条规格限制
基于一级直螺纹接头应用较广的特点
将梁钢筋余料通过直螺纹接长
使用于梁二排筋和车库顶板负弯矩筋上
保证余料可正常使用,减少材料浪费
降本增效,提升钢筋效益率

▲管理人员在现场指导作业、安全检查
采用铝合金模板快拆体系配合
外防护全钢附着式升降脚手架施工
混凝土浇筑后,可利用快拆体系
迅速进行铝合金墙模板及板模板周转
成品质量、观感好,可达清水混凝土效果
材料周转率高,节材降耗
配合预埋套管穿墙固定爬架支座
连接导轨进行爬架爬升
可在30分钟内完成楼栋外防护提升
安全高效、简单便捷

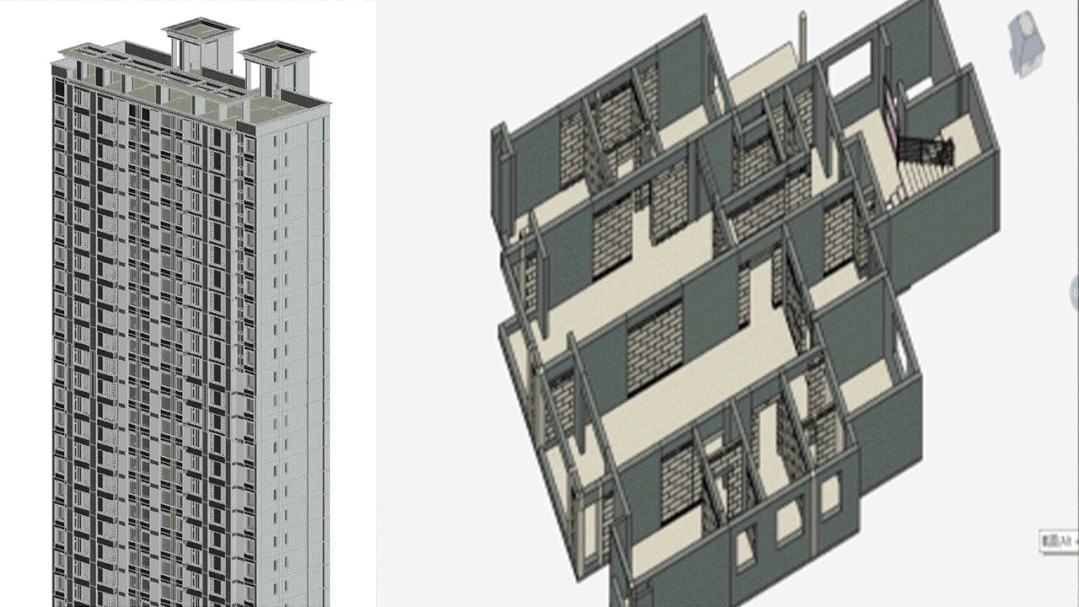

▲bim技术应用
施工中管理人员重视bim技术应用
利用bim技术对超限梁复杂节点、
施工砌筑工程排版、花架造型、
楼栋结构模型、外架施工安全带悬挂装置等
提前建立模型,进行技术研判
针对疑难环节做出优化,确认施工方案
并在开工前进行三维可视化技术交底
对施工重难点再次进行宣贯,确保无误
专业铸就精品,匠心创造价值
榆林汇兴花园项目一期主体结构全面封顶
建设进度整体步入下一施工阶段
在后续施工中,项目全体人员将
持续全力以赴,稳扎稳打
狠抓工程质量,严保生产安全
用专业和实力打造优质工程
